長江單元小學及幼兒園項目建設地點位于濱江區北至北塘河及規劃綠地,東至長河路,西至濱盛路,南至規劃道路。
長江單元小學項目建設內容包括校舍用房、地下停車庫、體育活動場地、綠化景觀、室外綜合管線、圍墻和大門等。項目班級規模30個,總用地面積約31129平方米,一期總建筑面積為50942平方米,其中地上建筑面積31090平方米,地下建筑面積19852平方米。本項目建設內容包括幼兒園活動用房、附屬用房、室外活動場地、地下停車庫、室外管網等,班級規模12個。本項目總用地面積6014平方米,總建筑面積為9300平方米,其中地上建筑面積5900平方米,地下建筑面積3400平方米。

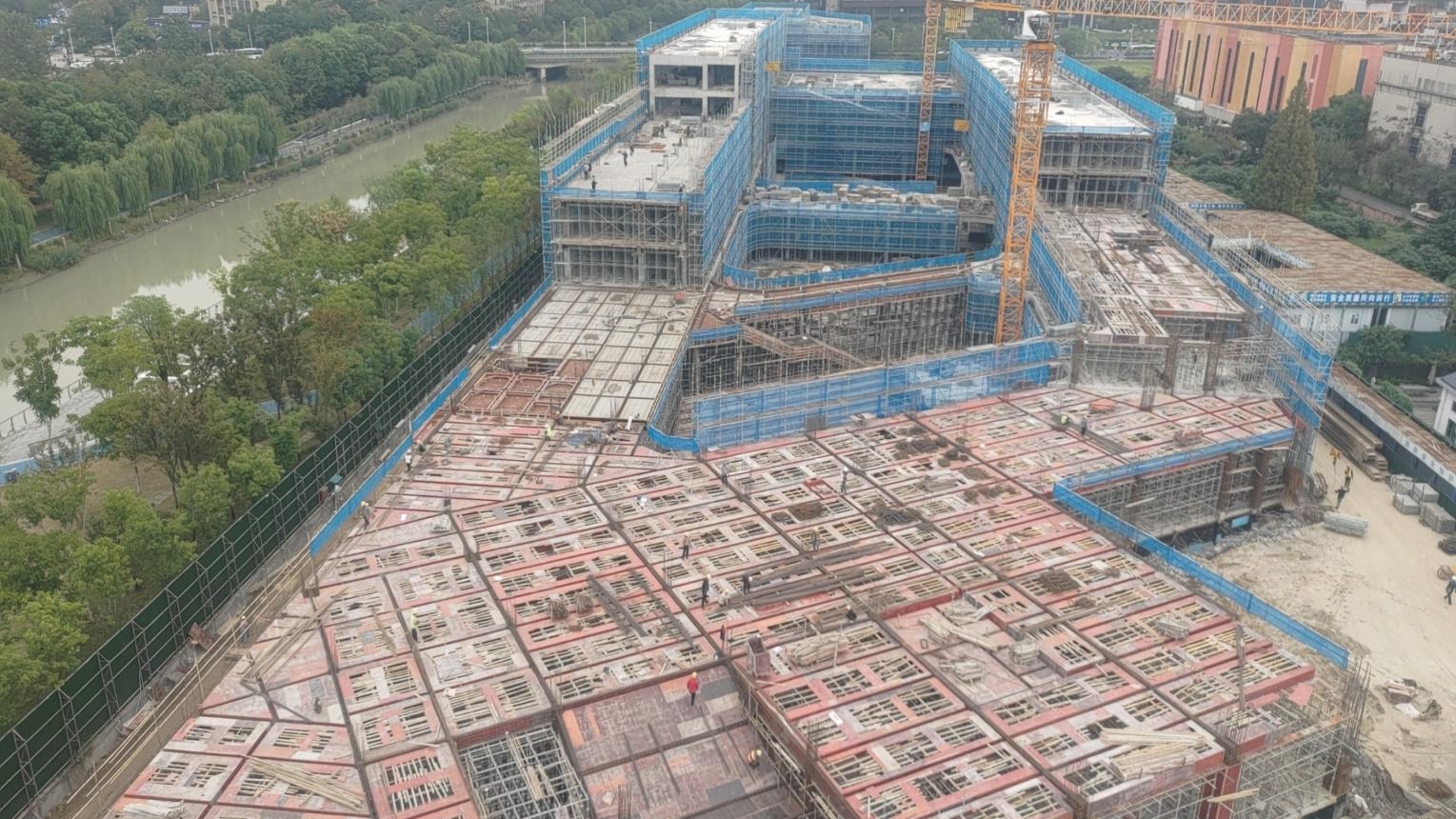

本項目于2023年12月正式開工,監理人員24小時全過程配合施工現場管理工作,目前幼兒園單體已于2024年7月25日主體結構結頂,計劃在2024年10月底前進行主體結構驗收。小學單體目前主體結構已完成80%,小學部分預計在2024年11月20號左右主體結構完成。下一步將進入裝飾裝修及幕墻施工階段,整個項目在2025年10月全部完成。

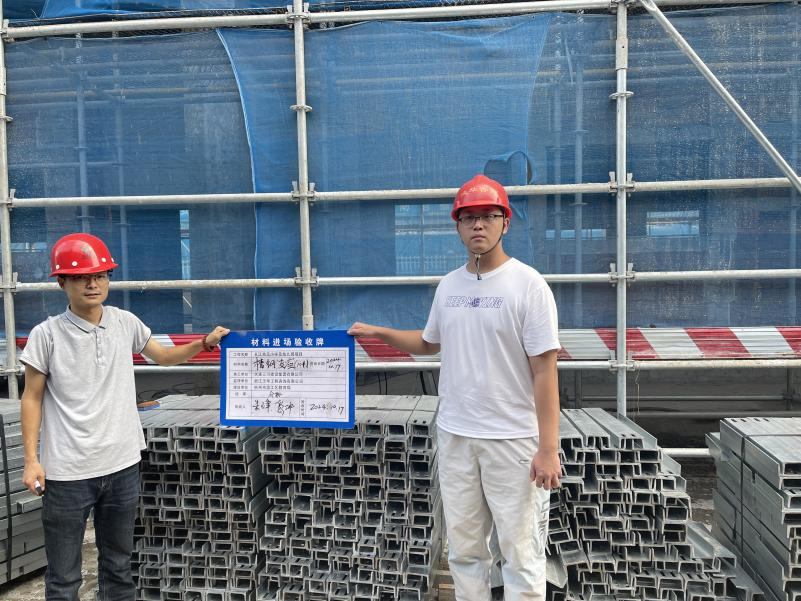

在項目管理過程中,監理人員始終保持“嚴格監理、熱情服務”的理念,嚴格把控施工現場的每一個環節,落實好材料的進場驗收關,對材料的品牌、規格、型號進行核查,同時做好材料及構配件的臺賬管理工作,確保進場材料符合設計要求和規范要求;把控好現場的隱蔽驗收關,仔細檢查鋼筋的規格數量、截面尺寸、保護層厚度,發現問題及時指出要求施工單位落實整改;每周一上午組織各參建單位對現場進行安全、質量周檢,針對上周現場發現問題進行銷項閉合;每周二下午組織召開監理例會,做好現場協調工作。

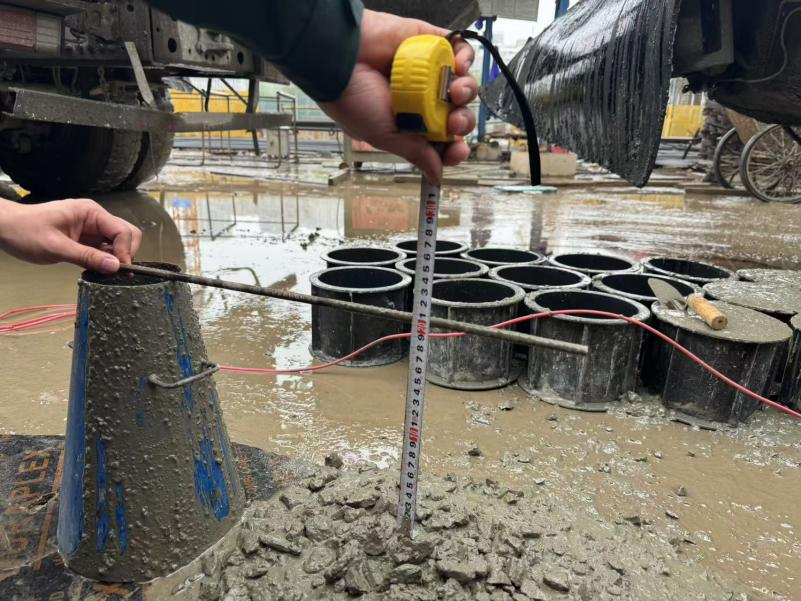

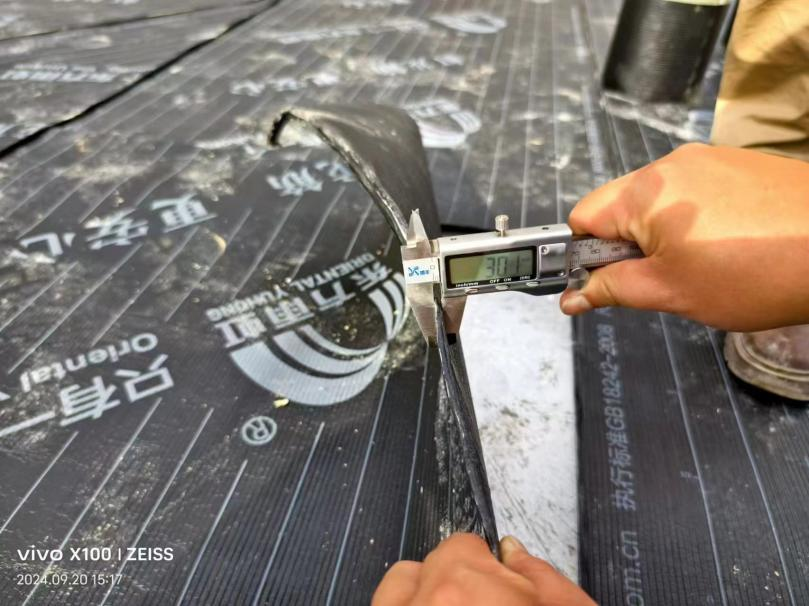

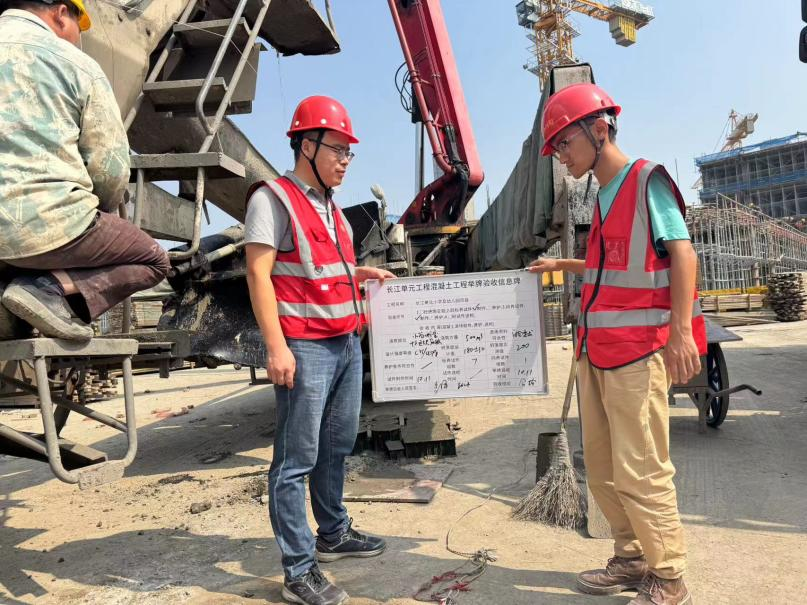

根據《杭州市濱江區建筑工程質量安全監督站文件》濱建監【2024】47號文的要求,貫徹落實施工現場混凝土工程舉牌驗收制度,在各批次混凝土進場交驗及坍落度測試環節、混凝土試件制樣環節、混凝土試件養護環節、混凝土試件送檢環節、鋼筋工程隱蔽環節、主體結構抽檢環節、地基與基礎、主體結構分部工程驗收環節等按文件要求進行舉牌拍照驗收工作并進行實時上傳。

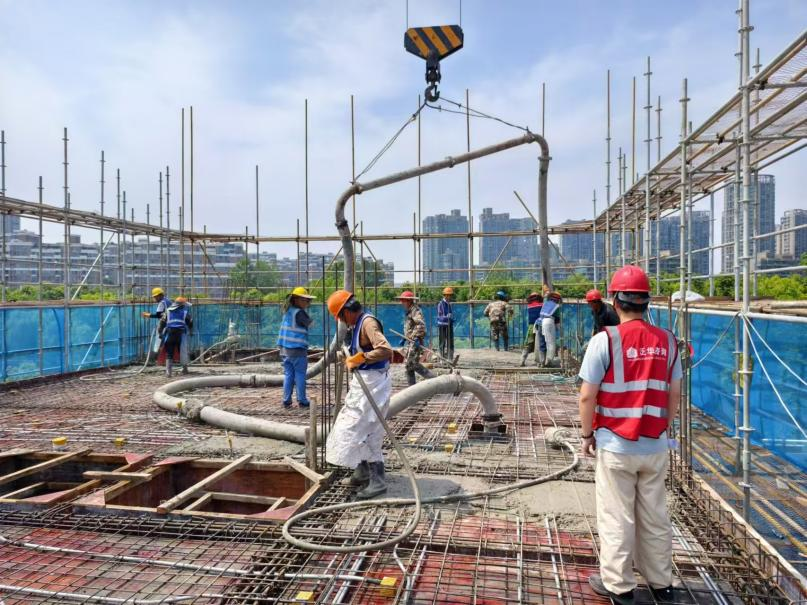

在多工種搭配作業期間最容易發生安全事故,本工程PC構件多、高空作業多、機械設備多,安全風險隨之增多,目前正是安全風險的關鍵時期,為確保按期竣工交付,項目部認真梳理重大安全隱患,安排專職安全員每日巡查,每周組織安全周檢,發現隱患及時下發通知整改,督促施工單位做好新進人員的三級教育及技術交底,盡力盡責為按時竣工做好安全保障工作。
截至目前工程未發生質量和安全事故,監理項目部將繼續努力,認真完成各項監理工作,在確保質量和安全的前提下督促施工單位加快施工進度,監理部有信心與參加各方共同努力,共同打造精品項目,確保整個項目按計劃完成交付。
